Metro de Bogotá
Avances en el Metro de Bogotá.
Colprensa
19 Dic 2025 05:15 PM

Metro de Bogotá comienza fase de energización: cada vez más cerca de rodar

Jheison
Quinvar
Los primeros tres trenes ya pasaron las pruebas estáticas. Ester viernes arrancó la fase de electrificación.

Este viernes 19 de diciembre, la empresa Metro anunció un importante avance en la primera línea del metro de Bogotá.

El proyecto de infraestructura ferroviario más importante del país entró a su fase de energización o electrificación de sus rieles, los cuales suman casi 4 kilómetros instalados hasta la fecha.

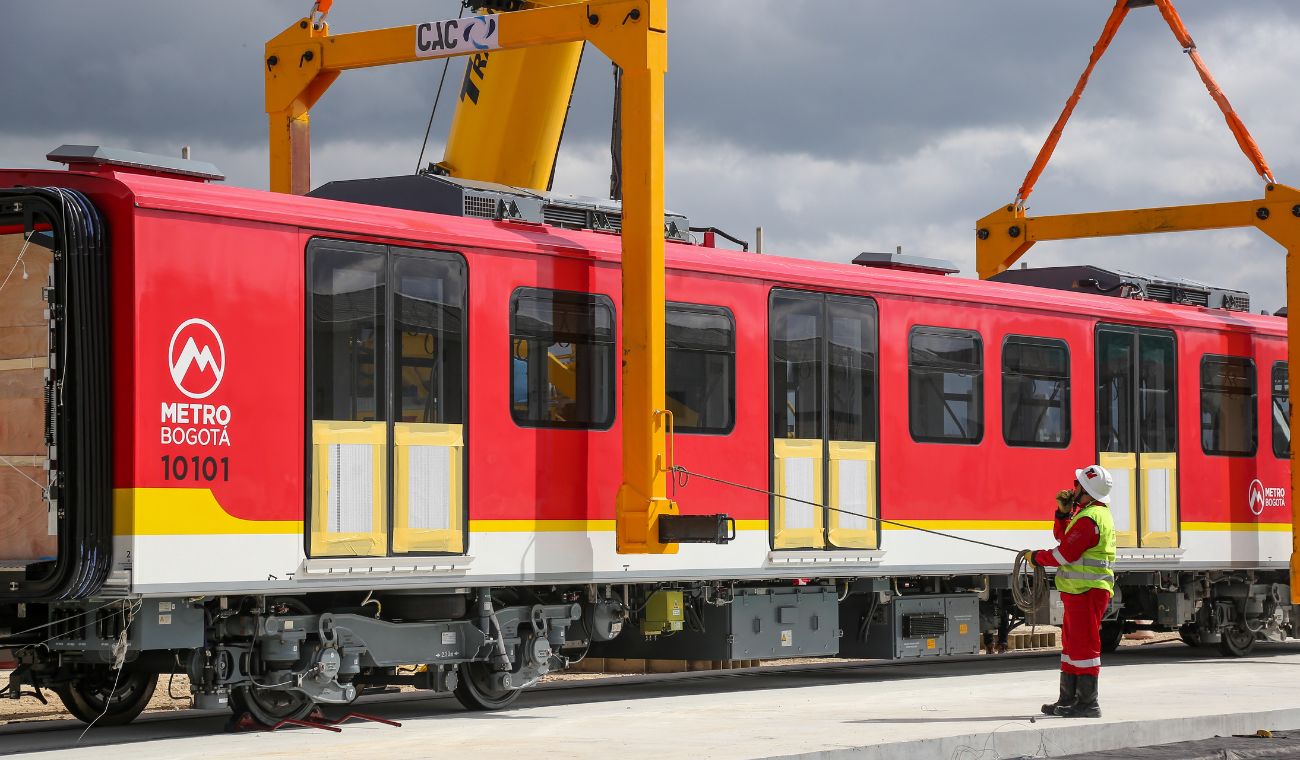

La FM recorrió las instalaciones del Patio Taller en la localidad de Bosa al sur de la ciudad.  Este lugar será el epicentro donde se realizará todo el mantenimiento y reparación  de los trenes.

De interés: Cundinamarca tendrá metro: confirman proyecto en la ciudad del "Dios Varón"

Pero además, en el mismo lugar funcionará un centro de comando de operación donde los trenes serán controlados de manera automatizada. Este lugar también será la cochera o casa donde dormirán 30 trenes de la primera línea del Metro de Bogotá.

¿Cuándo comienzan las pruebas dinámicas del Metro?

En el marco de las operaciones de pruebas de la primera línea, el gerente de la empresa, Leonidas Narváez, confirmó que entre el 22 y 23 de diciembre de este año estará el primer tren operando en la línea de pruebas dinámicas.

En este sentido, los vagones se pondrán aprueba en factores como aceleración, frenado y también se probarán las puertas de cada uno de los vagones con la similitud de puertas de estación para su efectiva coordinación.

Más noticias: TransMilenio cierra vagón en la calle 45: usuarios, a salir más temprano

Cabe destacar que, los primeros tres trenes ya pasaron las pruebas estáticas y serán puestas a pruebas dinámicas.

En este sentido, a partir de la primera semana de junio del 2026 se harían pruebas en el viaducto que iría hasta la estación 4 hasta la primera de mayo.

El viaducto, que tiene 14 metros de altura, ya suma hasta la fecha 9.500 metros de construcción en distintos puntos de la ciudad.

Por otro lado, el próximo ocho de enero, la empresa confirmó que llegaría el cuarto tren a la ciudad de Bogotá desde China y entre el 21 y 22 de enero los trenes siguientes.

Lea también: Galán asegura billonada para el Metro: fin a 80 años de espera

Según el gerente Narváez, se espera que a final de este año la construcción de la mega obra ferroviaria haya alcanzado un 70% de avance y posteriormente el ocho de marzo del 2028 sería la operación comercial del Metro de Bogotá. Es decir, los usuarios capitalinos ya podrían acceder a este nuevo sistema de movilidad para la capital de la república.
